Colegio José Antonio Encinas Franco fue declarado terminado pese a tener trabajos pendientes

El supervisor certificó la culminación de la obra pese a mobiliario sin instalar. El órgano de control advierte que ello podría limitar penalidades por mora.

26/09/2026 2 min de lectura
🔊 Escucha esta noticia

La Contraloría encontró trabajos pendientes en la obra de la Institución Educativa N.° 34052 José Antonio Encinas Franco, en Yanacancha, pese a que había recibido un certificado de conformidad técnica por su culminación. El proyecto, a cargo de la municipalidad distrital, supera los S/15 millones de inversión. La inspección se realizó el 2 de septiembre.

Las páginas del Informe de Hito de Control N.° 025-2026-OCI/0449-SCC entregadas a Pasco4380 identifican a Elder Ronald Ñaupari Fabián como el supervisor de obra que emitió el certificado. El documento señala que la conformidad podría limitar la aplicación de penalidades por un atraso de hasta 12 días calendario observado durante la inspección.

Entre las tareas y condiciones registradas por la comisión de control figuran:

-Aulas y otros ambientes: faltaban sillas, mesas, escritorios, estantes y otros muebles, o estaban pendientes de instalación. El informe menciona, entre otros espacios, la sala de cómputo, el tópico y la sala de docentes.

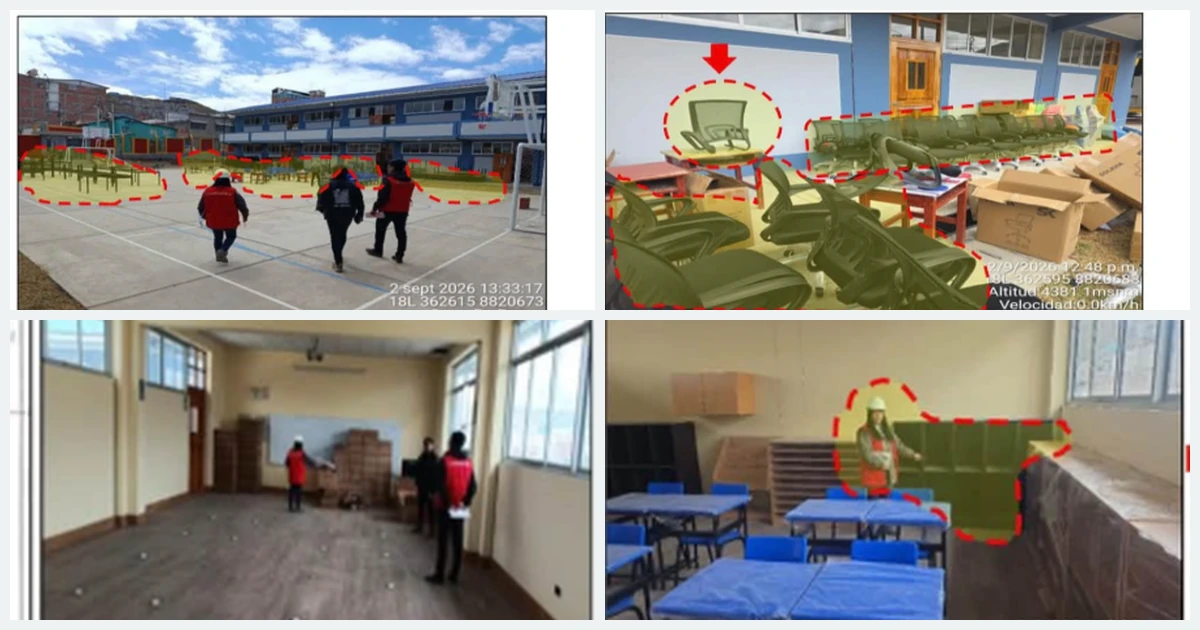

-Mobiliario en el exterior: la comisión fotografió sillas y estructuras de mesas apiladas sobre la losa deportiva, sin instalar en los ambientes previstos.

-Servicios higiénicos: se observaron agarraderas pendientes para personas con discapacidad, una pieza de cerámica rota en un urinario y señales de filtración en un muro.

-Zona deportiva: estaba pendiente colocar el relleno de caucho del césped sintético.

El informe de Contraloria, también precisa quiénes acompañaron la inspección: Jorge Ever de la Rosa Santos, subgerente de Supervisión y Liquidaciones de la Municipalidad de Yanacancha, y Juan Gamarra Maldonado, residente de obra. Su presencia en la visita no significa que ellos hayan emitido el certificado de conformidad; el documento atribuye ese acto al supervisor Ñaupari Fabián.

Según la Contraloría, la conformidad otorgada pese a los trabajos pendientes podría afectar la aplicación de penalidades por mora al contratista, estimadas en hasta S/314 mil. Esa cifra corresponde a un posible efecto advertido por el órgano de control, no a una pérdida ya determinada.

El órgano de control identificó además que la municipalidad no mantenía actualizada la información del proyecto en Infobras. En la conclusión del informe, fechado el 8 de septiembre, registra dos situaciones adversas y recomienda a la entidad comunicar las medidas preventivas o correctivas que adopte.
